Älvsborgsbron

Inte en droppe i älven!

Just nu arbetar ett av våra team med att ytbehandla Älvsborgsbron i Göteborg. Ett arbete som är utmanande på flera sätt. Höga höjder, stark blåst och ett ständigt flöde av tusentals bilister, cyklister och gångtrafikanter. Men också ett arbete som ställer höga krav på hantering av sköljvatten, damm, blästersand och färgrester. När vi förlänger livslängden på detta landmärke, gör vi det med två tydliga mål: att pendlarna ska störas så lite som möjligt och att inte en droppe miljöfarligt avfall ska hamna i Göta Älv eller omgivningar.

Egentligen är jobbet redan gjort

I alla fall på planeringsstadiet. För den här typen av stora och omfattande ytbehandlingsprojekt kräver rigorösa förberedelser. Från att noga gå igenom brons befintliga skick, rostangrepp och sprickor för att välja rätt färg och beläggningar som klarar salt, fukt och UV-strålning. Till säkerhetsplanering, internutbildningar och logistik för att skydda de som utför arbetet och alla andra runtomkring, och samtidigt värna om trafikflöde och, så klart, miljön. När väl arbetet på bron drogs i gång den 1 maj 2025 var allt planerat in i minsta detalj.

Lägst kostnad för människor, miljö och samhälle

Som experter på att skydda stål- och byggnadsstrukturer månar vi om minsta lilla detalj i processer och val av material. Inte för att vi – självklart – måste följa lagar och regler, utan för att omsorg om människors hälsa och vår natur genomsyrar allt vi gör. Detta engagemang har gjort Alucrom till ledande i Sverige på miljöanpassade ytbehandlingar. När vi nu målar om och rostskyddar Älvsborgsbron, gör vi det till lägst kostnad för människor, miljö och samhälle.

Etapp 1 - blev klart 2025

Först behöver arbetsbodar och utrustning komma på plats vid Röda Sten, under Älvsborgsbrons södra brofäste. Därefter börjar arbetet med att resa ställningarna. Eftersom höjderna är så stora går det inte att använda vanliga byggställningar – i stället anlitas specialister som riggar skräddarsydda konstruktioner som hängs under bron. Med hjälp av särskild repteknik firas ställningsdelarna ner och monteras på brons undersida.

Delarna transporteras till bron nattetid för att störa trafiken så lite som möjligt. Det är i princip bara då som bron behöver stängas av. I övrigt märks arbetet knappt, trots att en omfattande ytbehandling pågår.

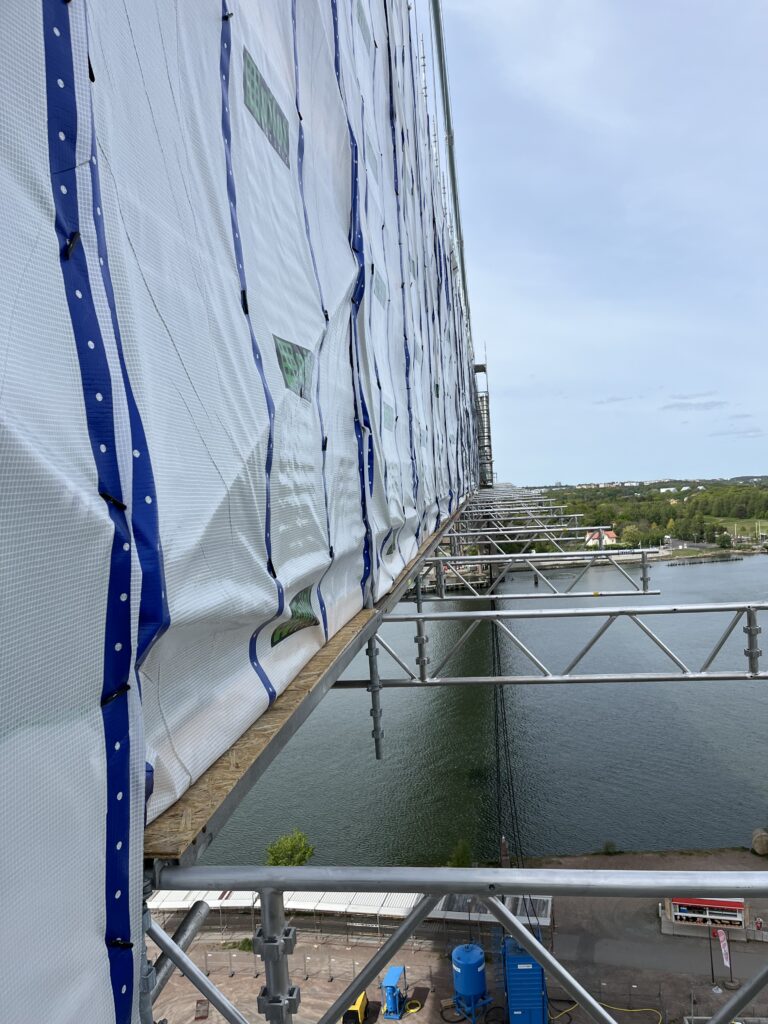

När ställningarna är på plats kläs de in i tältdukar som förhindrar att färgrester och blästringsmaterial hamnar i vattnet. Allt spolvatten som uppstår vid rengöringen sugs upp av särskilda ”dammsugare”, och även dammet från själva blästringen tas om hand – ingenting får lämnas åt slumpen.

När allt väl är på plats kan själva ytbehandlingen börja. Under bron arbetar ett team med att blästra, rengöra och måla bron. Arbetet delas in i sektioner – så kallade fackverk – och först när en del är helt färdig går man vidare till nästa. Samtidigt arbetar ett annat team med särskilt utbildade repklättrare på brons övre delar. De rör sig vant på höga höjder och tar hand om de ytor som inte går att nå från ställningarna – ett precisionsarbete som kräver både erfarenhet och nerver av stål.
Trots noggrann planering är vädret alltid en osäkerhetsfaktor vid den här typen av stora utomhusprojekt. Men även det finns förstås med i beräkningarna. Om medelvinden når 20 sekundmeter måste arbetet pausas och de skyddande tältdukarna tas ner.

När kraftiga vindar sveper in kring midsommar vet alla exakt vad som gäller: tältdukar och lösa delar plockas snabbt bort. Så snart vinden mojnat sätts allt på plats igen och arbetet kan fortsätta som vanligt. Samma rutiner gäller när det blåser upp ordentligt senare på hösten. Trots dessa väderuppehåll har arbetet följt tidplanen – och när den första etappen närmar sig sitt slut ligger man till och med lite före schemat.

Nu är vi igång med etapp 2

Säkerhet i varje moment – från stormvindar till kryssningsfartyg

Redan i april 2026 drog arbetet på Älvsborgsbron i gång igen när projektet gick in i etapp två. Den här gången ska byggställningar monteras under brons mittsektion, rakt ovanför den trafikerade farleden med alla de utmaningar som det innebär.

Men arbetet har knappt hunnit börja förrän stormen Dave drar in på västkusten med vindbyar på upptill 29 meter per sekund. Vilket är de kraftigaste som uppmätts sedan stormen Gudrun 2005. Teamet från Alucrom följer de väl inarbetade rutinerna och monterar ner och säkrar allt som tillhör arbetsplatsen. Samtidigt behöver de hjälpa till att avvisa nyfikna besökare som sökt sig till promenadstråket under det södra brofästet för att uppleva de dramatiska stormscenerna på nära håll. När naturkrafterna visar sin fulla styrka måste man ta det säkra före det osäkra.

Efter storm kommer solsken...

När vinden har mojnat och säkerhetskontrollerna är genomförda kan arbetet återupptas enligt plan. Teamet går in i den andra etappen med värdefulla erfarenheter från den första. Trots en intensiv säsong, som blev längre än väntat, hann man med ytbehandlingen som planerat. Samtidigt uppfylldes de högt ställda målen för både miljö och arbetsmiljö – inte en enda droppe färg eller blästermedel hamnade i älven, och arbetet kunde genomföras utan några allvarliga olyckor eller incidenter. Det ger teamet en stabil grund inför det fortsatta arbetet med att förlänga Älvsborgsbrons livslängd.

Eftersom arbetet under etapp två utförs mitt över farleden ställs höga krav på samordningen med sjötrafiken. För att säkerställa en smidig och säker kommunikation finns alltid en öppen telefonlinje mellan Alucroms team och Stena Line. Rederiet trafikerar farleden med fyra färjor varje dag, och cirka 10–20 minuter innan en färja passerar kontaktas arbetsledningen. Då utryms arbetsställningarna och all personal lämnar de yttre delarna av ställningarna tills fartyget har passerat.
De stora säkerhetsmarginalerna beror på flera faktorer. Vattenståndet varierar, strömmarna kan vara svårförutsägbara och fartygen behöver en så kallad slingermarginal när de passerar under bron. Stora fartyg är inte något man ändrar kurs på i första taget. Lägg därtill den mänskliga faktorn, då blir det tydligt varför säkerheten alltid kommer först.
Under den andra etappen fortsätter också arbetet med att vidareutvecklat de tekniska lösningarna. En ny teknisk beskrivning har tagits fram där fokus ligger på att hitta de mest hållbara metoderna för ytbehandling. Förändringar har bland annat gjorts i förbehandling och färgsystem för att öka konstruktionens livslängd. Arbetet med att utveckla metoderna påbörjades redan under den första säsongen och omsätts nu fullt ut i praktiken.

Även under den här etappen kan väder och vind ställa till det, men det är också något teamet är väl förberedda på. Vid höga temperaturer blir det varmt inne i arbetstälten, vilket hanteras med tätare pauser och extra fokus på vätskeintag. Vid hårda vindar säkras tält och utrustning enligt de rutiner som tagits fram för arbetet på bron.

I augusti väntar ytterligare en utmaning när ett kryssningsfartyg, som är ännu högre än Stena Lines färjor, ska passera under Älvsborgsbron. Inför den passagen behöver delar av byggställningen tillfälligt monteras ned för att ge fartyget tillräcklig fri höjd.

Att minska utsläpp av färg och ämnen som är skadliga för djur, människor och natur genomsyrar allt vi gör.

Faktaruta

Invigdes 1966 (då Sveriges längsta bro)
Längd: 900 m
Konstruktionen är markförankrad hängbro.
Färgåtgång: 30 000 liter färg.
Drygt 70 000 fordon och 2 000 cyklar/mopeder passerar bron varje dygn

När andra slarvar höjer vi ribban

I en bransch där många länge sagt ”äsch, det är inte så noga” hoppar vi aldrig över ett moment eller rundar hörn. På så sätt säkerställer vi den kvalitet och långa livslängd som vi lovar samtidigt som vi minskar negativa avtryck. Som specialister på ytbehandling är vi också en hållbarhetspartner och en stark röst för en högre standard inom hela branschen.
